Rénover une maison ancienne : le phasage technique indispensable avant d'attaquer les finitions
Découvrez le calendrier des travaux pour rénover une maison ancienne sans erreur : assainissement, clos-couvert, réseaux et finitions pour sécuriser votre budget.

L’acquisition d’une maison ancienne dans le Nord ou l’Est de la France s’accompagne souvent d’un projet de rénovation globale. Face à l’ampleur de la tâche, la tentation est grande de se projeter immédiatement dans le choix des peintures, des revêtements de sol ou de l’aménagement de la cuisine. C’est pourtant la cause principale des sinistres et des surcoûts majeurs sur les chantiers. Poser des plaques de plâtre sur un mur humide ou installer un parquet haut de gamme sur un sol instable condamne vos investissements à court terme.
Pour réussir, il est impératif de respecter un ordre technique strict. Une rénovation méthodique consiste à traiter le bâti de l’extérieur vers l’intérieur, puis de la structure vers les finitions. Ce phasage garantit la pérennité du logement et permet de mutualiser les coûts logistiques.
L’illusion esthétique : pourquoi les finitions doivent attendre
Entreprendre des travaux de décoration sans avoir validé la santé structurelle et technique d’une maison ancienne est une erreur fréquente. Si un mur souffre d’humidité résiduelle, la peinture cloquera en quelques mois. Si les réseaux de fluides ne sont pas encastrés avant les doublages, il faudra détruire les cloisons neuves pour faire passer les gaines.
Adopter une démarche préventive est économique. Reporter la réfection d’une toiture ou l’assainissement d’une cave pour privilégier l’esthétique expose à des pannes ou à des dégradations rapides. L’intervention en urgence après un sinistre coûte toujours plus cher qu’un chantier planifié et coordonné. Pour un projet global maîtrisé, la rénovation complète doit s’envisager comme un enchaînement logique d’étapes techniques.
Étape 1 : Le diagnostic du bâti et l’assainissement de l’humidité
Avant de manipuler le moindre outil, un état des lieux précis est obligatoire. Pour les bâtiments construits avant 1949, le diagnostic plomb est requis pour localiser les peintures anciennes toxiques. Pour tout permis de construire délivré avant juillet 1997, un repérage amiante avant travaux est indispensable pour sécuriser le chantier.

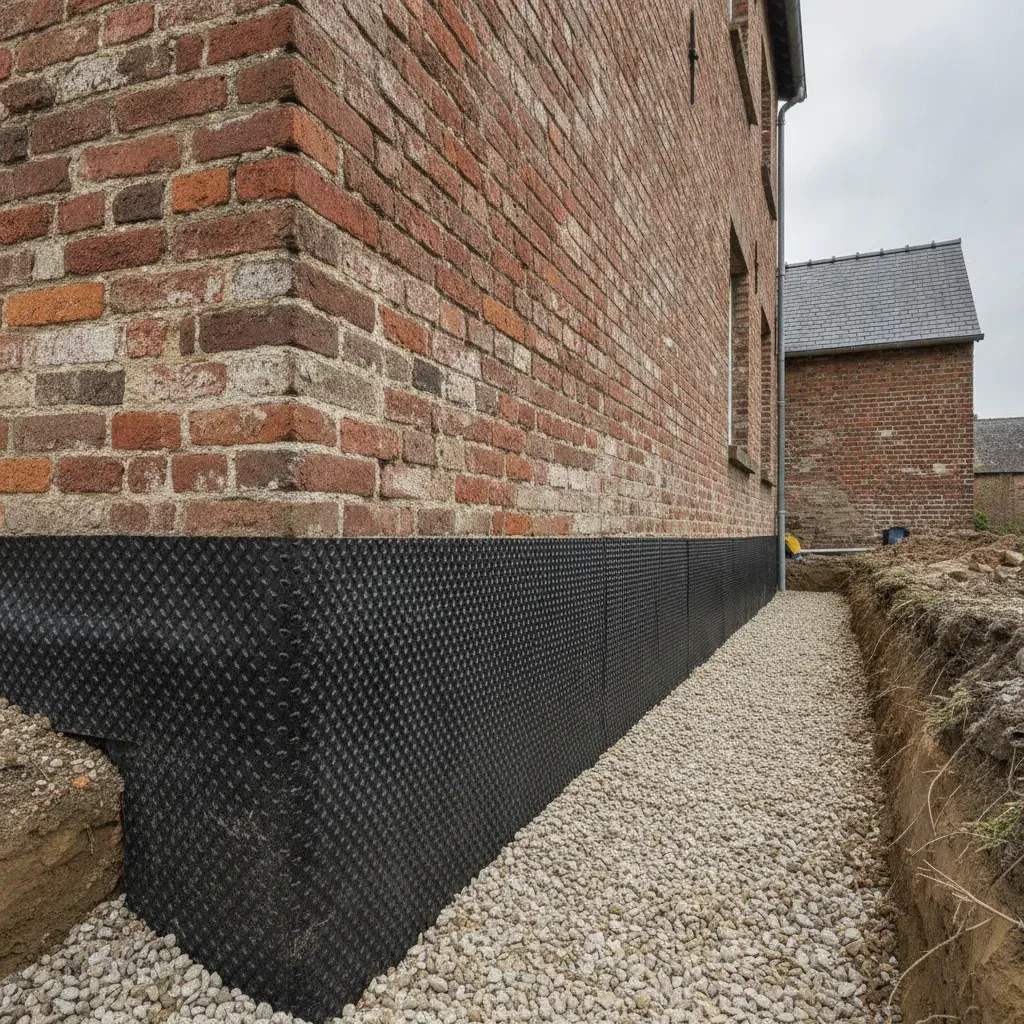

L’humidité est l’ennemi numéro un de la maison ancienne. Les remontées capillaires, fréquentes dans les maisons en briques du Nord ou les fermes en pierre de Lorraine, doivent être traitées à la source. Cela passe par la création de drains extérieurs, l’injection de résine hydrofuge en bas de mur ou la réfection des joints extérieurs dégradés.
Sur un chantier d’envergure comme la Ferme Bayon à Nancy, une bâtisse en pierre du XIXe siècle de 310 m² restée inhabitée pendant 15 ans, la reprise globale de la structure et l’assainissement complet ont constitué les premières semaines d’intervention. Ce travail de fond a permis d’assainir le support avant de déployer l’isolation et d’obtenir, après 22 semaines de travaux, un classement DPE C très performant pour ce type de bâti.

Étape 2 : Consolider le clos-couvert (gros œuvre, charpente et menuiseries)
Une fois le diagnostic posé et l’humidité maîtrisée, les travaux de gros œuvre structurel peuvent débuter. Cette phase comprend la reprise de fondations, la création d’ouvertures dans les porteurs avec pose d’IPN selon le DTU 20.1, et la réfection de la couverture.
La mise hors d’eau et hors d’air est la priorité suivante. Les menuiseries extérieures doivent être remplacées pour stopper les infiltrations d’air et d’eau. Le choix des fenêtres influe directement sur le confort thermique global. Pour trancher entre les matériaux, vous pouvez consulter notre guide pour changer ses fenêtres.
Les performances thermiques des menuiseries sont définies par le coefficient Uw. Plus ce coefficient est bas, plus la fenêtre est isolante. La pose doit être rigoureuse, conformément au DTU 36.5, pour garantir un calfeutrement étanche à l’air et à l’eau aux points de jonction avec la maçonnerie.
Étape 3 : Le déploiement des réseaux (électricité et plomberie)
Les réseaux d’eau, d’électricité et de chauffage constituent le système nerveux de la maison. Ils doivent être entièrement posés, testés et validés avant d’envisager la fermeture des cloisons.

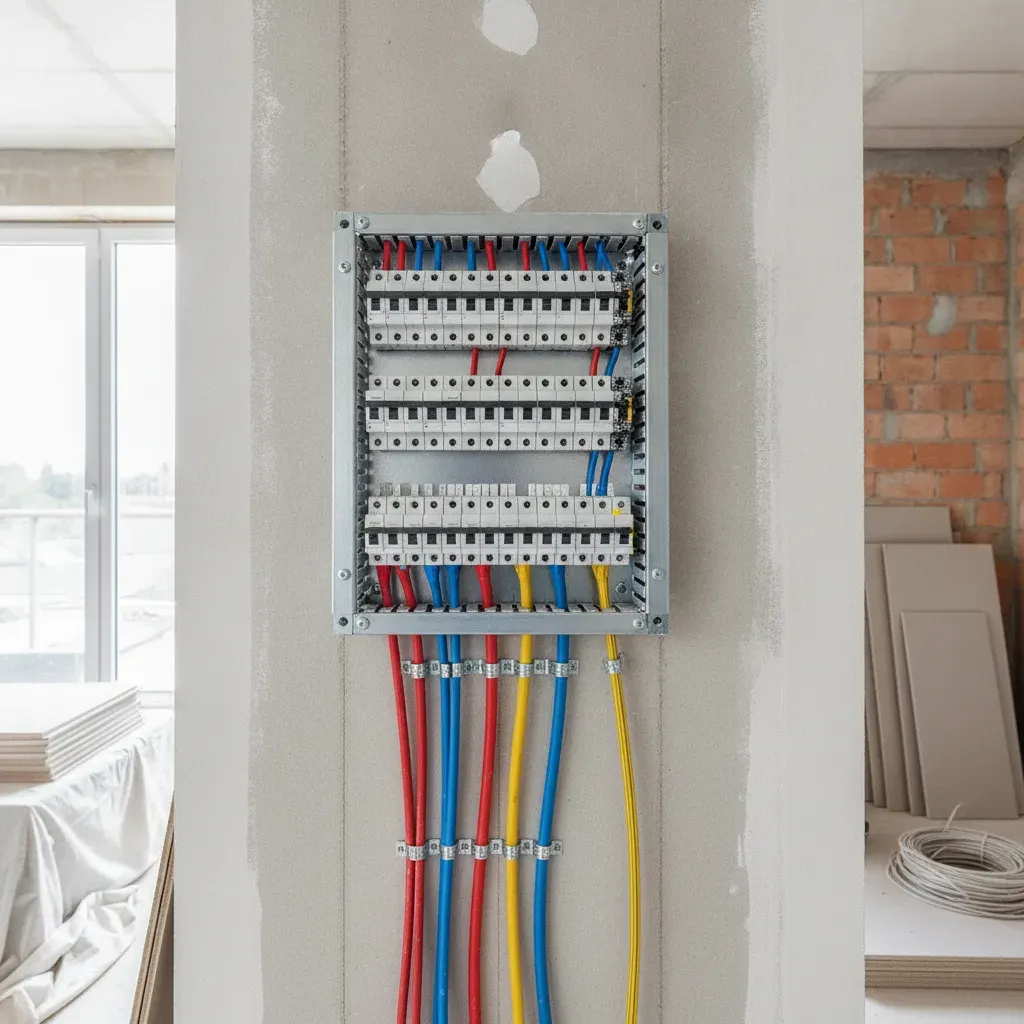

En électricité, l’ancienneté des installations présente des risques réels. Selon l’Observatoire National de la Sécurité Électrique (ONSE), 82,6 % des installations de plus de 15 ans présentent au moins une anomalie en France. Les installations d’époque, équipées de tableaux à fusibles à porcelaine (de petits cylindres de céramique blanche entourés d’un simple fil fusible en plomb), sont totalement inadaptées aux besoins actuels. Ces anciens systèmes ne disposent d’aucune coupure automatique fine ni de protection différentielle.
Toute rénovation lourde impose une mise en conformité stricte avec la norme NF C 15-100. Cette norme exige l’installation de disjoncteurs différentiels 30 mA pour protéger les personnes contre les fuites de courant, une mise à la terre globale de l’installation, et un nombre minimal de prises par pièce pour éviter l’usage de multiprises sur-sollicitées. Pour évaluer l’état de votre réseau, lisez nos conseils sur les 5 signes qu’il faut refaire votre installation électrique.
En plomberie, la création des réseaux d’alimentation en cuivre ou PER (polyéthylène réticulé) et des évacuations en PVC doit respecter les pentes et diamètres définis par les DTU 60.1 et 60.11. C’est aussi le moment d’installer les équipements de production d’eau chaude, comme un chauffe-eau thermodynamique performant.

Étape 4 : L’isolation thermique et l’étanchéité à l’air
L’isolation thermique intervient une fois les réseaux principaux passés. Pour les murs, deux techniques s’affrontent : l’isolation par l’intérieur (ITI) et l’isolation par l’extérieur (ITE).

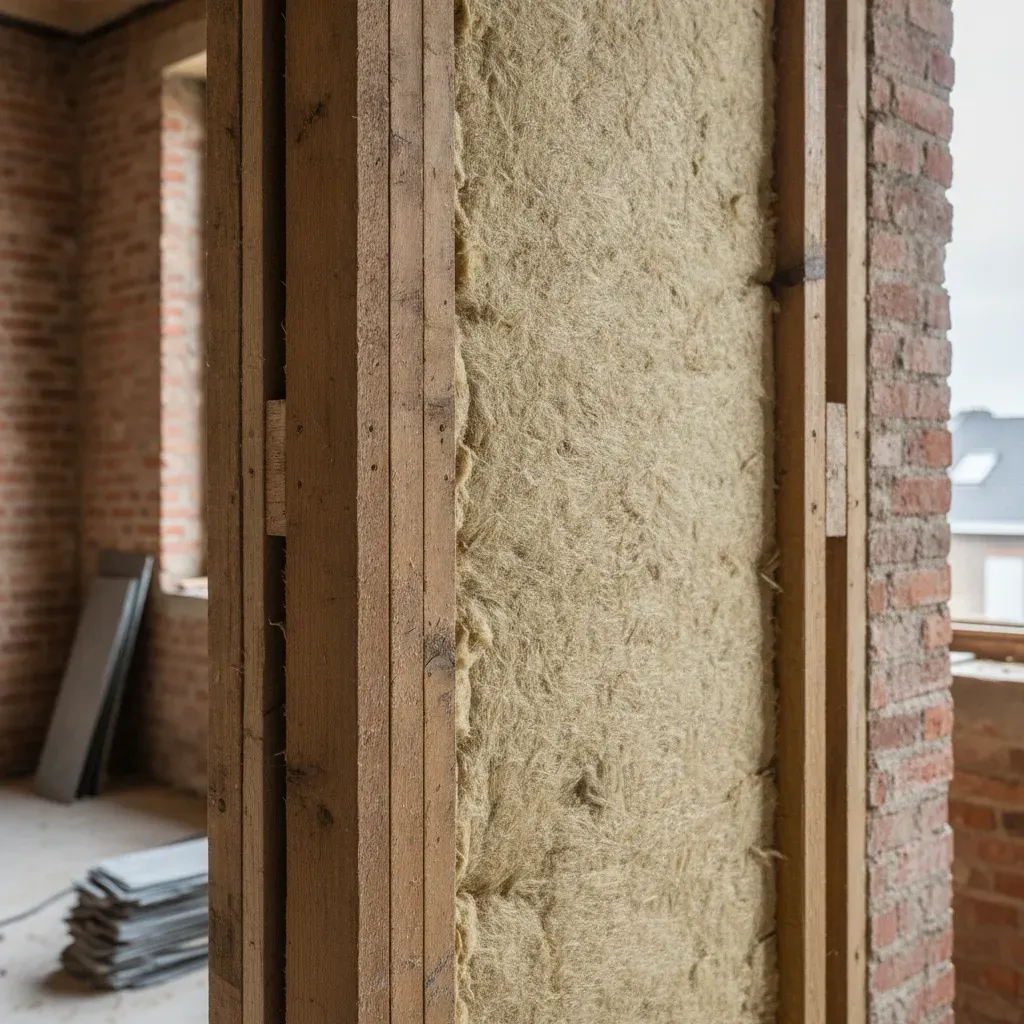

Dans le cas d’une ITE sur bâti ancien, le choix de l’isolant est déterminant. Le polystyrène expansé (PSE) graphité est économique, mais il bloque les transferts de vapeur d’eau. La fibre de bois, bien que représentant un surcoût de 20 à 30 % sur le poste isolation, offre d’excellentes performances thermiques en hiver avec un R supérieur ou égal à 3,7 m²·K/W, tout en permettant aux murs anciens en brique ou en pierre de respirer. De plus, la fibre de bois offre un déphasage thermique de 10 à 12 heures contre seulement 2 à 3 heures pour le polystyrène, garantissant un excellent confort d’été en retardant l’entrée de la chaleur.
Sur la Maison Bauer à Lille, une maison de ville de 1930 de 184 m², la mise en œuvre d’une ITE en fibre de bois de 140 mm d’épaisseur a permis d’atteindre une résistance thermique des murs de R = 5,2 m²·K/W. Couplée à une isolation des combles de 320 mm et à des menuiseries performantes, cette intervention a permis de réduire la consommation de chauffage de 62 % et de faire passer le DPE de E à B.
Pour financer ces travaux d’isolation, des dispositifs d’aide comme MaPrimeRénov’ et les Certificats d’économies d’énergie (CEE) sont mobilisables. Vous pouvez retrouver la liste complète de ces dispositifs sur notre page dédiée aux aides à la rénovation. Attention toutefois aux évolutions réglementaires, notamment pour les dossiers de rénovation d’ampleur déposés auprès de l’Anah.

Étape 5 : Les chapes, les sols et les cloisons distributives
Une fois l’enveloppe isolée et étanche, la structure intérieure se dessine. C’est la phase de coulage des chapes de ravoirage pour noyer les gaines techniques, suivie de la pose des isolants de sol et du coulage de la chape fluide finale.
En parallèle, le montage des cloisons distributives en plaques de plâtre ou en carreaux de plâtre permet de délimiter les pièces. Dans les pièces humides comme la salle de bains, la mise en œuvre d’un Système de Protection à l’Eau sous Carrelage (SPEC) est obligatoire selon le DTU 52.2. Le SPEC consiste en l’application d’une membrane d’étanchéité ou d’une résine liquide spécifique sous le carrelage pour empêcher l’eau d’infiltrer les supports sensibles à l’humidité, évitant ainsi le pourrissement des cloisons.
Étape 6 : Les finitions et l’aménagement intérieur
C’est seulement à cette étape que les travaux esthétiques peuvent commencer. La préparation des supports est la phase la plus importante de la peinture : rebouchage, enduisage croisé, ponçage minutieux et application d’une sous-couche adaptée. C’est cette rigueur de préparation qui garantit la tenue et le rendu de la peinture de finition.
Les revêtements de sol (carrelage, parquet contrecollé) et les équipements terminaux (appareillage électrique, sanitaires, cuisine) sont installés en dernier pour éviter tout risque de dégradation pendant le gros des travaux.
Voici les repères budgétaires indicatifs (hors logistique et transport) pour cette phase finale :
- Peinture intérieure : entre 25 € et 45 € par m² de surface murale (fournitures incluses pour environ 20 %).
- Carrelage de sol posé : entre 60 € et 120 € par m² (carreau milieu de gamme inclus).
- Parquet contrecollé posé : entre 50 € et 100 € par m².
Ces montants sont donnés à titre indicatif ; seul un devis après visite technique sur site fait foi.
Planifier et budgétiser sa rénovation globale dans le Nord et l’Est
Pour une rénovation complète de maison ancienne, le budget moyen oscille entre 1 100 € et 1 800 € par m² habitable. Pour les chantiers les plus complexes impliquant des reprises structurelles lourdes et une refonte complète des réseaux, les tarifs se situent plutôt entre 1 800 € et 2 800 € par m².
Pour estimer précisément votre projet, vous pouvez utiliser notre simulateur de devis ou échanger en direct avec notre conseiller en ligne.
L’avantage de faire appel à une entreprise générale tous corps de métier comme TORAS Rénovation réside dans la coordination interne de l’ensemble de ces étapes. Un interlocuteur unique pilote le planning, de l’assainissement initial jusqu’à la pose de la dernière prise électrique, sans sous-traitance en cascade. Nous intervenons dans les Hauts-de-France, le Grand Est et le nord de l’Île-de-France (Lille, Metz, Reims).
